レジリエンス:「止まらない計画」という名の幻想~サプライチェーンは揺れながら組み替える時代へ~SCM計画系コラム「SCPナレッジの杜」
公開日:2026年10月8日
需要は動きます。調達リードタイムも、輸送枠も動きます。それでも生産計画は、毎週どこかで確定させなければなりません。このとき「止まらない計画」を目指すほど、計画はかえって脆くなります。なぜそうなるのか。そして揺れたとき、何を守り、何を譲るのか。その判断を支える計画の姿を、調達・生産・物流をまたいで整理します。
レジリエンスの本質は「止めない力」ではない
サプライチェーンにおけるレジリエンス(回復力・強靱性)とは、単に「止まらないこと」ではありません。むしろ、生産計画や生産管理の実務に携わる方ほど、止まらない計画など現実には存在しないことを知っているのではないでしょうか。
(計画通りに進んだ週を、思い出してみてください。思い出せない方が“正常”です)
変わるのは需要だけではありません。しかも、それらは一つずつ順番に動いてはくれません。需要が動いた翌週に調達が詰まり、その翌月には輸送枠が足りなくなる。変化は、時間差を伴って連鎖します。
だからこそ、レジリエンスの本質は「止めない力」ではなく、「崩れた前提を素早く組み替える力」にあります。計画通りに進むことを前提に強く固めるのではなく、計画通りに進まないときに、どの制約を守り、どこを緩め、どの代替案を選ぶのか。その判断を速く、論理的に、関係者が納得できる形で行えることが重要です。
「止まらない計画」は、ある意味で幻想(イリュージョン)です。求めるべきは幻想ではなく、揺れを前提にした計画構造です。
国内の足元で鳴る、サプライチェーン警報
いま国内製造業を取り巻く環境では、レジリエンスが経営課題として急速に重みを増しています。
自然災害の頻発、原材料やエネルギー価格の変動、重要部材の調達不安、熟練人材の不足、そして物流2024年問題を起点に恒常化した輸送能力の制約。これらは、もはや一時的な例外ではありません。計画担当者にとっては、毎月、毎週、場合によっては毎日の計画前提を揺さぶる変数です。
従来は、こうした不確実性に対して在庫や時間のバッファを厚くすることで備えてきました。もちろん、バッファは有効な手段です。しかし、バッファを積み増すだけでは、キャッシュフローを悪化させ、倉庫を圧迫し、かえって次の計画変更を難しくすることがあります。
安全在庫の「安全」が守っているのは、たいてい供給ではなく、計画担当者の心のほうです。
特に物流は見過ごせません。従来は、生産計画を立てた後に「どう運ぶか」を調整する領域と見なされがちでした。しかし、輸送枠が制約になる時代には、「作れるが運べない」「在庫はあるが届けられない」という事態が起こります。
生産は間に合った。トラックが来なかった。お客さまにとっては、どちらも同じ「遅れ」です。
これは物流部門だけの問題ではなく、生産計画そのものの成立条件です。
レジリエンスを高めるには、調達、生産、物流を順番に確認するのではなく、同じ前提の上で同時に考える必要があります。
論点整理
JIT(ジャスト・イン・タイム)か、JIC(ジャスト・イン・ケース)かではない
~バッファの持ち方を設計する~
近年、JITに対して、万一に備えるJICが注目されている。
ただし、これはJITをやめて在庫を一律に積み増す、という二者択一ではない。
問われているのは、どの品目を、どの拠点に、どの程度持てば、欠品リスクと在庫負担のバランスを保てるのかという設計である。調達先が1社しかない部材と、代替が効く汎用材とで、持ち方が同じでよいはずがない。
変動の大きさと代替可能性に応じて、バッファの持ち方を使い分ける。それが設計の要点だ。
調達・生産・物流、三つ巴の正義
調達計画、生産計画、物流計画には、それぞれの正義があります。
調達は欠品を避け、発注単位やリードタイム、仕入先の供給能力を見ます。生産は生産能力、段取り、ロット、歩留まり、在庫水準を見ます。物流は輸送枠、積載率、配送タイミング、倉庫間移動を見ます。
平時であれば、それぞれの最適化は大きく衝突しません。しかし、有事には部門ごとの正しさが全体の不整合を生みます。
調達は「念のため」と言い、生産は「ついでに」と言い、物流は「今週は無理」と言う。
三つの口癖が揃ったとき、計画は来週に持ち越されます。
通訳すると、調達の安全策が過剰在庫を招き、生産量の前倒しが倉庫を圧迫し、物流の制約が納期回答を揺さぶる、ということです。
生産計画は、確かにサプライチェーン計画の中心にあります。しかし、その中心は単独で存在しているわけではありません。
原材料の入荷、工程の生産能力、完成品在庫、出荷先、輸送枠までを含めて、初めて実行可能な計画になります。
つまり、これからの生産計画は「工場の中の計画」ではなく、「調達と物流をつなぐ意思決定のハブ」であるべきです。
生産管理もまた、実績を記録する管理機能にとどまらず、変化を読み取り、次の計画へ反映する循環機能へと進化する必要があります。
顧客の声
SCM部門でよく聞く“静かな悲鳴”
「生産計画上は間に合っているのに、原料入荷が一日ずれて全部組み直しに」
「作れることは作れる。でも、その週だけ幹線便が取れない」
「在庫はある。ただし、欲しい場所にはない」
「生産能力に余裕があると思っていたら、実は特定工程がボトルネックとは」
「最後は、ベテランの頭の中にある調整ルールで帳尻を合わせている」
これらは単なる現場の苦労話ではない。
計画同士が十分につながっていないことを知らせる、重要なサインである。
需給連鎖構造基盤という「神経網」

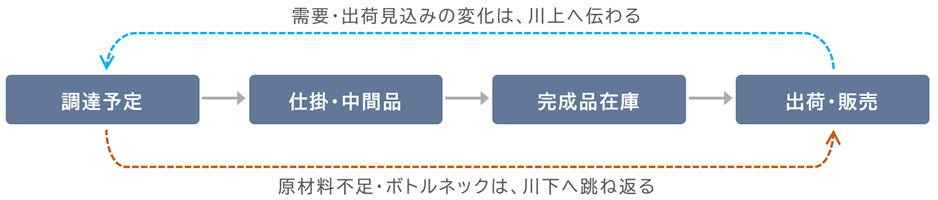

レジリエンスを実務に落とし込むうえで鍵になるのが、需給を連鎖構造として捉える視点です。神経網が刺激を末端から中枢へ、中枢から末端へ伝えるように、需給の変化も川上と川下を往復して伝播します。

問題は、その往復を一つの構造として見渡せているかどうかです。販売や出荷の見込みが変われば、完成品在庫が動き、仕掛・中間品をさかのぼり、調達予定にまで影響がおよびます。逆に、原材料の不足や設備のボトルネック、生産能力の限界は、川下の供給可能量や納期回答に跳ね返ります。
この往復の伝播を、人の手とExcelだけで毎回たどるには限界があります。多拠点、多段階、多品種の製造業では、影響範囲は一気に複雑化します。ある品目の不足が、どの工程を止め、どの製品群の納期に響き、どの倉庫の在庫を動かすのか。これを局所判断で処理し続けると、計画変更のたびに不整合が蓄積していきます。
必要なのは、品目、拠点、工程、リードタイム、在庫推移、生産能力、物流フローを一つの構造として扱う基盤です。計画担当者が「どこが不足するか」だけでなく、「どこがボトルネックで、どこにバッファを持てば全体の崩れを最小化できるか」を見通せること。これが、需給連鎖構造基盤の価値です。
笑えない現実
在庫過多と欠品のコンボ(同時発生)
全社在庫は目標超過。なのに、欲しい品目だけが足りない。
不思議なことは何も起きていない。在庫の"総量"と"置き場所"は、別の問題だというだけのこと。
わかっている。わかっていて直せない。
そして最後は、いつも誰かが数字を合わせ込む。
その間に生産計画が狂い、現場のレジリエンスが一気に奪われ、計画担当者の心が削られていく。
数理最適化は、ベテランを消さない
高度な数理最適化と聞くと、現場の判断をシステムに置き換えるものだと感じる方もいるかもしれません。しかし、実務で本当に価値を持つ最適化は、人を排除するものではありません。むしろ、人が判断すべき論点を明確にするものです。
生産計画には、常にトレードオフがあります。
段取り替えを減らせば在庫が増える。納期遵守を優先すれば稼働率が落ちる。物流を平準化すれば前倒し生産が必要になる。調達ロットを守れば保管上限に近づく。生産量を増やせば、別の工程や倉庫、輸送枠が新たなボトルネックになることもあります。
すべてを同時に満たす“魔法の計画”はありません。
(最適化エンジンに「全部守れ」と命じると、正直に「解なし」と返してきます。人間の担当者は、どれかの制約を黙って緩めます……)
そこで重要になるのが、調達・生産・物流それぞれの計画エンジンです。制約条件を明文化し、目的関数や優先順位を設計し、複数の選択肢を比較できるようにする。

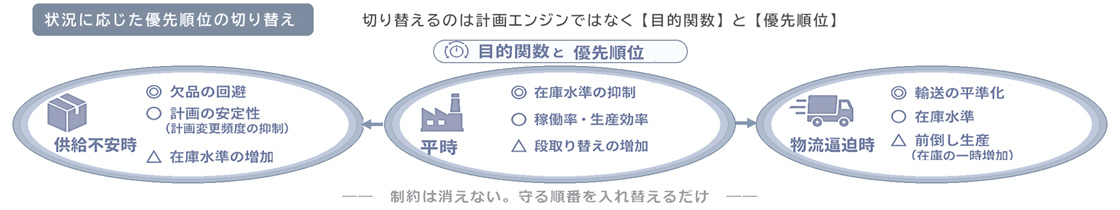

平時は在庫水準の抑制を最優先に置き、段取り替えの増加はあえて許容する。供給不安時は欠品の回避を最優先に置き、在庫水準の増加を許容する。物流逼迫時は輸送の平準化を最優先に置き、前倒し生産を許容する。
こうした意思決定の切り替えこそ、レジリエンスの実務的な姿です。

バッファの持ち方も同じです。どの品目を、どの拠点に、どれだけ持つかは、独立した在庫方針の問題ではなく、どの状況を想定して守る順番を決めるかで答えが変わります。
数理最適化は、ベテランの経験を否定するものではありません。
ただ、ベテランの暗黙知には、一つだけ致命的な制約があります。
有給休暇です。
だからこそ数理最適化は、暗黙知を形式知化し、組織で再利用できる判断資産へ変えるための参謀になります。生産管理の現場に蓄積された制約や判断ルールを、計画エンジンが扱える形に変換することで、個人技に依存しない再計画力が生まれます。
計画を作る人から、計画を操縦する人へ
これからの生産計画担当者に求められる役割は、計画表を作ることだけではありません。変化に応じて、計画構造そのものを操縦することです。
ただし、操縦するには操縦席が必要です。経験だけでも、システム任せだけでも、この役割は成立しません。
整えるべきものは、次の3つです。

- 前提を一つにする-需給連鎖構造の可視化
-
品目、拠点、工程、リードタイム、在庫推移、生産能力、物流フローが、部門ごとに別の台帳で管理されている限り、影響の追跡は毎回手作業になります。これらを一つの構造として扱える状態をつくることが出発点です。
最初の一手は、いま計画づくりに使っている台帳やファイルを、部門をまたいで一度すべて並べてみることです。
並べてみると、たいてい同じ需要予測が三通り見つかります。どれも、誰かにとっての「正」です。何本あり、どこで同じ数字が何重に持たれているかが見えた時点で、一つにすべき範囲が決まります。 - 守る順番を決める-目的関数と優先順位の明文化
-
先の図が示しているのは、状況が変わっても制約の数は減らない、ということです。動かせるのは順番だけです。
平時、供給不安時、物流逼迫時で、何を最優先に守り、何をあえて許容するのかを、あらかじめ言葉にしておきます。 - 判断の場所を決める-意思決定プロセスの設計
-
すべてを自動で決める必要はありません。逆に、すべてを会議で決める必要もありません。自動で通す範囲と、人が判断すべき論点を、あらかじめ線引きします。
最初の一手は、計画確定の場で扱っている議題を「議論すべき論点」と「報告で足りる項目」に分けてみることです。
(報告で足りる議題に50分を使い、残りの10分で来月の生産量を決める。多くの会社では、これを「定例会議」と呼びます)
後者に回せる項目が多いほど、判断に使える時間が増えます。
この3つは、順番に整えるものです。前提が揃わないまま優先順位を議論しても、根拠が共有できません。優先順位が決まらないまま自動化しても、出てきた計画を誰も説明できません。
計画を自動化することが目的ではありません。人がより速く、より深く、より全体を見て判断できる状態をつくることが目的です。その状態に届いたとき、計画担当者は「計画を作る人」から「計画を操縦する人」に変わります。
まとめ:「鎖」ではなく、制約で編まれた「網」へ
サプライチェーンという言葉には、一本の鎖(チェーン)というイメージがあります。しかし、いま製造業が向き合っている現実は、単純な鎖では表せません。
調達先、工場、工程、倉庫、輸送手段、販売先が複雑につながり、生産能力、在庫、物流、コスト、納期といった無数の制約のバランスで成り立つ網(ネットワーク)です。
レジリエンスを高めるとは、その網をただ太くすることではありません。
どこに力がかかっているのか、どこがボトルネックなのか、どこにバッファを持つべきなのか、どこを結び替えれば全体が保てるのかを判断できる状態にすることです。
「止まらない計画」という幻想(イリュージョン)を追うのではなく、揺れながら組み替えられる計画へ。調達、生産、物流を分断せず、需給連鎖構造として捉え、数理最適化と人の意思決定を組み合わせる。そこに、これからの製造業が備えるべきレジリエンスがあります。
サプライチェーンは、「一本の強い鎖から、しなやかに張り替えられる網へ」
その転換こそが、変化の時代を生き抜く計画業務の新しい姿です。
筆者紹介
逸見 直広(へんみ なおひろ)
キヤノンITソリューションズ株式会社
製造ソリューション事業部 ソリューション企画部(SCM・SCP企画担当)
システム開発職を経て、ソリューションの企画・マーケティング・プロモーション・推進に従事。製造業を中心に、流通業など幅広い業種で30年以上の経験を持つ。「SCPナレッジの杜」シリーズコラムを執筆中。
関連するソリューション・製品
レジリエンスに応える、揺れても組み替えられる計画基盤
制約を数理最適化で解き、守る順番の切り替えと人の意思入れを両立。
調達・生産・物流をつなぐサプライチェーン計画ソリューションSCPlanetをご覧ください。
サプライチェーン計画ソリューションSCPlanet 導入のご相談・お問い合わせ
キヤノンITソリューションズ株式会社 製造・流通ソリューション事業部門
